Bauvorhaben - Erweiterung "Frolich Home" |
(Spendenaufruf und Stand) |
Inhalt:
Hintergrundinformationen /
Planskizze /
Bautagebuch /
Fotodokumentation
Erster
Spatenstich zur neuen Kirche in Pandur (1906) - das Bild aus dem
Archiv der Leipziger Mission zeigt beide damalige Pfarrer: Johannes
Kabis (Mitte Bild, mit Hut in der Hand) und Rudolf Schomerus (etwas
weiter rechts, mit Vollbart)
|
Es war vor etwas
mehr als 100 Jahren, da geschah in Pandur der erste Spatenstich zur
jetzigen "Ährenlese-Kirche" (Bild oben). Sie ersetzte damals einen zu
klein gewordenen Vorgängerbau und konnte bereits in den ersten Monaten
des Jahres 1909 der Kirchgemeinde übergeben werden. Es gibt also in
2009 für die Ortsgemeinde das 100-jährige Kirchweihfest zu feiern.
Bis dahin ist noch
etwas Zeit. Dringlicher ist ein anderes Vorhaben, dass jedoch auch
sehr viel mit Bauen zu tun hat - und hoffentlich bald mit einem ersten
Spatenstich:
Das Frolich Home
ist seit 2006 mit knapp 20 Kindern überbelegt (ich schrieb schon
öfters davon). Provisorisch konnte das Problem zwar vorübergehend
gelöst werden, aber es ist und bleibt eng im Frolich Home, für knapp
80 Kinder - und Neuaufnahmen waren dieses Jahr zum Beispiel auch nicht
möglich, obwohl Bedarf dazu reichlich bestünde.
Wir planen nun für
das Mädcheninternat schnellstmöglich einen Erweiterungsbau.
Der Neubau soll
auf einem zur Zeit ungenutzten Geländeteil des Projektes entstehen und
einmal mehrere Schlafräume, mit dem dazugehörigen Sanitärtrakt
umfassen.
Die Planung ist so
angedacht, dass wir den Bau in mehreren Schritten, je nach Bedarf -
und den finanziellen Möglichkeiten, erweitern können.
Geplant ist, nach
erreichen der ersten 4.000 Euro Spendensumme mit dem (wetterbedingt
notwendigen) Sockel und dem Wasch-/Sanitärtrakt (und wenn noch
möglich) mit dem ersten Schlafraum, zu beginnen.
Mit jeweils
erreichten weiteren 2.000 Euro soll das Gebäude dann erweitert werden,
bis dann Platz für alle Internatskinder ist.
Im Anschluss an
diese Massnahme ist vorgesehen, das jetzt bereits bestehende
Internatsgebäude in eine Multifunktionshalle umzugestalten, da das
Projekt bisher keine geeigneten Räumlichkeiten für Veranstaltungen
besitzt.
"Multifunktion"
heisst, dass das Gebäude bei Bedarf auch weiterhin zur Unterbringung
der Kinder genutzt werden könnte. Das ist ein Vorhaben, dass mit
wenig Aufwand und Geld zu realisieren sein dürfte.
Ich denke, das
Vorhaben ist alles in allem eine nützliche und gute Sache. Zur
Realisierung haben wir momentan etwa 12.000 Euro geplant, genaueres
lässt sich aber erst nach den ersten praktischen Schritten sagen -
auch in Indien steigen Preise für Material usw. stetig - und
"unverhofft kommt oft"...
Ein gewisses
Startkapital ist, dank einiger grösserer Einzelspenden und den Geldern
aus den Kollekten von Veranstaltungen im Jahr 2007 schon vorhanden.
W.Stelle (im
Frühjahr 2008)
SPENDENSTAND:
Erreicht sind zum 12.Februar 2010 =
12.000,00 Euro
(von 12.000,00 Euro) -
zusätzlich sind in Pandur Rs
20.000,00 (indische Rupien) eingegangen, die für erste Arbeiten vor
Ort eingesetzt werden.
->
|
|
Es ist

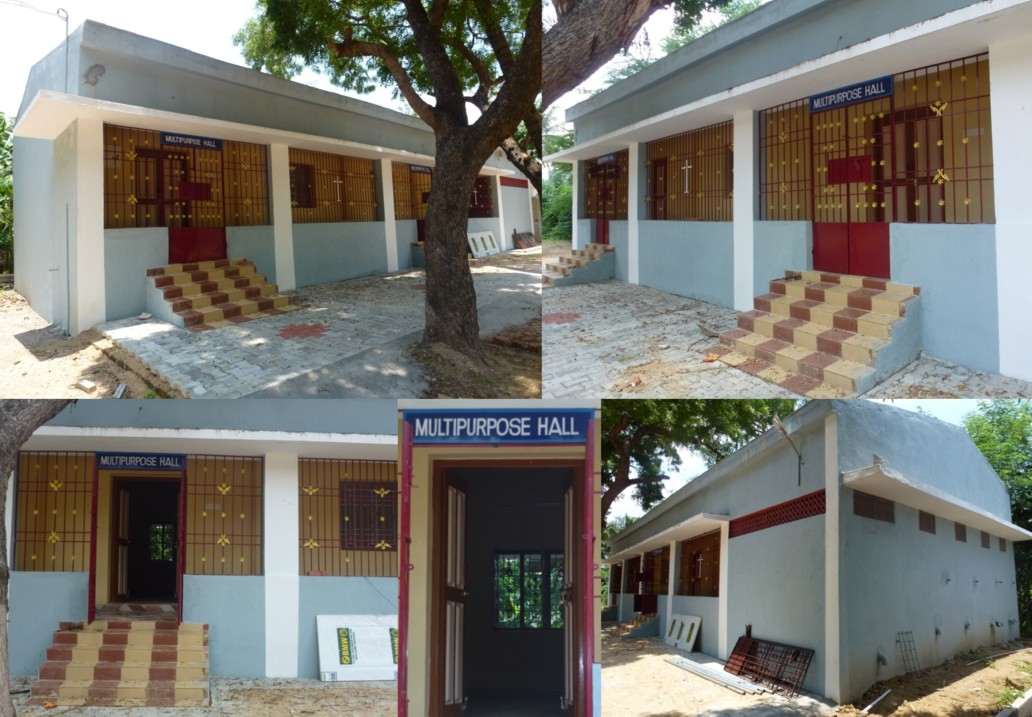

Vollbracht! Am 15.Oktober 2015 war die Einweihungsfeier mit
Bischof Edwin und unter Teilnahme einiger weiterer Mitglieder der
TELC-Kirchenleitung. Auch einige Paten konnten mit dabei sein:
|
|
|
Einige Bilder von der Einweihungsfeier (am 15.10.2015) |
Fotos: Frolich Home / Amy-Projekt |
|
|
Kontakt per e-Mail:
amy.carmichel@web.de
- oder
telefonisch: 036374-21258
(Winfried Stelle,
Projektkoordinator Deutschland, "Amy Carmichel - Hilfe für Kinder in
Indien").
Aktuelle
Spendenanliegen sind unter diesem Link zu finden.
Die Kontodaten sind unter diesem Link abrufbar.

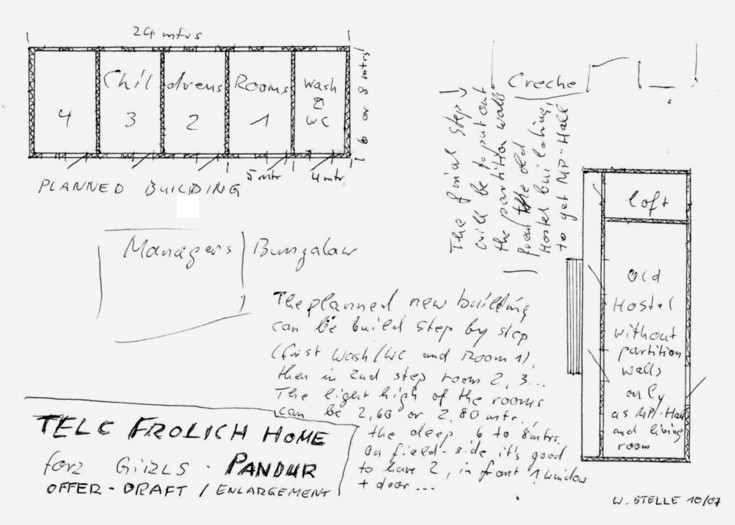

Nachfolgend die vorläufige Planskizze (2007) für den Erweiterungs- und
Umbau:
Ende 2008 wurden
gegenüber der obigen Skizze, in Absprache mit dem Architekten, einige
Änderungen in der Planung vorgenommen (siehe
Bautagebuch vom 19.12.2008).
Im Mai 2014
erfolgte eine weitere Überarbeitung der Planung:
PDF-Datei öffnen
Bautagebuch: 2007 /
2008 /
2009 /
2010 /
2011
/
2012 /
2013 /
2014/2015
Frühjahr
2007: Erste konkrete Anfrage / Vorgespräche von der
Internatsleitung mit Kirchenführung über einen möglichen
Erweiterungsbau des Mädcheninternates in Pandur (nach unzähligen
gescheiterten Versuchen in den Vorjahren).
Sommer 2007:
Ein Bauplan mit Kostenvoranschlag kommt vom kircheneigenen
Architekturbüro. Der Bau ist sage und schreibe auf 6,6 Mio. Rs
veranschlagt - das sind rund 117.000,00 Euro (!), was sehr
unrealistisch und für uns schier undurchführbar klingt.
Der oben
abgebildete geänderte Plan (siehe Skizze) entsteht in Folge und wird
zur Diskussion gegeben.
Die Verhandlungen
ziehen sich über das ganze Jahr hin und werden immer wieder verzögert.
Ende 2007:
Es kommt (vorerst nur verbal) Bewegung ins Spiel.
Frühjahr
2008: Aufräum- und erste Abrissarbeiten auf dem
für den Bau
vorgesehenen Gelände /
Ankauf erster Materialien (Sand und Kies)
Arbeiten kommen
zum Stopp, da für TELC (den noch amtierenden Bishof) der Neubau einer
Kathedrale in Trichy vorrangig ist.
August 2008:
Es kommt zu zwei Vorortterminen in Pandur mit dem Bischof und den
Kirchenarchitekten. Prioritäten werden wie folgt festgelegt:
1 - Kathedrale in
Trichy (bis Ende September)
2 - Neubau auf dem
Boys-Hostel Pandur (bis Dezember)
3 -
Erweiterungsbau Girls-Home Pandur (nach Fertigstellung 2)
Am
19.12.2008 hat in Pandur eine Baubesprechung mit dem durch die
TELC beauftragten Ingenieurbüro JMJ Engeneering (Chennai)
stattgefunden. (Die Kirchenarchitekten sind durch den immer noch nicht
abgeschlossenen Kathedralbau voll gebunden).
Der bisherige
Plan, das alte Hostel-Gebäude zu entkernen und in eine Mehrzweckhalle
umzubauen wäre rein praktisch zu kostspielig, da die Zwischenwände als
tragende Wände ausgeführt sind.
Der geänderte
Vorschlag sieht vor, das neue Gebäude als Mehrzweckhalle mit (je nach
Bedarf) einfach und flexibel ein- und auszubauenden (verschiebenden)
Trennwänden auszuführen.
Die Halle soll nun
insgesamt 30 Meter Länge umfassen und neben dem Dusch- und WC-Bereich
auch noch ein Büro plus Schlafraum für die Erzieher erhalten.
Der Bau soll
eventuell in zwei Phasen erfolgen, wobei die erste mit etwa 10 -
12.000 Euro veranschlagt wurde. Mit dem zweiten Abschnitt zusammen
müsste dann ein Komplettaufwand von etwa 15 - 17.000,00 Euro
veranschlagt werden.
Den Anteil der
Kosten für das Amy-Projekt haben wir mit den geplanten 12.000,00 Euro
fixiert. Die restlichen 3 - 5.000,00 Euro müssen aus anderen Töpfen
kommen.
Baustart soll Ende
Januar, Anfang Februar 2009 sein, die Grundsteinlegung
(wahrscheinlich) am 21.Januar mit dem neuen Bischof der TELC Rev Dr
Martin.
20.Januar
2009: Der Termin zur Grundsteinlegung wird kurzfristig
abgesagt - und auf unbestimmte Zeit verschoben, ebenfalls die
100-Jahrfeier der Kirche (der eigentliche Termin hierzu war bereits
der 6.Januar). Der Grund ist das immer noch nicht fertig gestellte
Gebäude auf dem Gelände des Boys-Hostel (siehe Eintrag "August 2008").
Die drei Feierlichkeiten sollen zu einem Termin zusammengefasst sein -
und bleiben.
10.März
2009: Der Stand ist unverändert zum 20.Januar. Die Arbeiten im
Boys-Home sind immer noch nicht abgeschlossen, da es wohl
Unstimmigkeiten zwischen Ingenieur-Büro und Kirchenleitung gibt.
Grundsteinlegung im Mädchen-Internat und 100-Jahrfeier bleiben auf
"Eis", wir bleiben am "Ball": Raja Manohara war in der vergangenen
Woche beim Bischof, um ein "beschleunigtes" Verfahren, bzw. eine
Abtrennung der Baumassnahme im Mädchen-Internat von der im
Boys-Home, zu erreichen...
13.März
2009: Info von Raja Manohara - die Bauarbeiten auf dem
Boys-Home Gelände wurden gestern wieder aufgenommen, so dass diese
Massnahme vielleicht doch in Bälde ihren Abschluss finden kann.
Für unsere
Bauaufgabe soll die deutliche Zielsetzung in Richtung Architekturbüro
(und auch Kirchenleitung) signalisiert werden, dass die wichtigsten
Arbeiten bis zu Beginn des diesjährigen Monsoon beendet sein soll(t)en.
Nur wenige Tage
nach diesem Info
war eine grössere Delegation vom
Kirchenrat (ohne Voranmeldung) in Pandur, um sich ein eigenes Bild von
allem zu machen.
Es tut sich etwas!
10.Mai 2009:
Meine Schlussbemerkung vom vorherigen Eintrag hat sich bis heute nicht
bewahrheitet, bis heute ist (ausgenommen einiger erneuter Anfragen von
Raja Manohara in Richtung Kirchenleitung) kein weiterer Fortschritt
erkennbar.
26.Mai 2009:
"Endlich
am 14. Mai 2009 haben wir die Erlaubnis bekommen, die alten Gebäude
abzureissen und einen neuen Kostenvoranschlag für die Mehrzweckhalle
vorzubereiten mit Hilfe des leitenden Ingenieurs der TELC und Herrn
Maher Antony, den Du getroffen hast, als Du hier warst (gemeint mit
„Du“ ist hier Herr Stelle). Ich hoffe, von jetzt an werden wir
stetige, wenn auch langsame Fortschritte machen."
(R.Manohara im Jahresbericht 2008-2009)
23.Juni
2009: Der Kostenvoranschlag ist da - und liegt nur knapp über der
Vorgabe. Allerdings entspricht die beigefügte Zeichnung nicht
vollständig den Vorabsprachen (Sanitärtrakt fehlt, es sind nur 2 Türen
für das komplette etwa 30 m lange Gebäude verzeichnet - jeweils an den
Enden der Halle). Klärungsbedarf - erst mit Pandur, dann mit dem
Architekturbüro.
26.Juni 2009:
Wie die Änderungen im Plan zustande kamen bleibt unklar, aus Pandur
gibt es aber die klare Stellungnahme, dass 4 Türen (über die gesamte
Länge des Gebäudes verteilt) sein sollen - und ebenfalls Toiletten.
Anfrage und Bitte um Änderung ist an das Architekturbüro ergangen.
August/September 2009: Es gibt keinen Fortschritt, der
Bauabschnitt im Jungeninternat ist immer noch nicht vollständig
abgeschlossen, die Unstimmigkeiten mit dem Architekturbüro weiter
nicht durch die Kirchenleitung (CC) geklärt (siehe Eintrag 10.März
2009).
09.September
2009: Bischof Martin war vor Ort. Die Arbeiten zum Erweiterungsbau
sollen ruhen, bis die Sache mit dem Architekturbüro in Punkto
Boys-Home geklärt ist. Er möchte sich aber beim CC dafür einsetzen,
dass die Angelegenheit nun etwas beschleunigter behandelt wird.
07.Februar
2010: Eine Gruppe von 17 Paten ist in Pandur zu Gast. Die Arbeiten
an der Dinner-Hall im Boys-Hostel sind fast abgeschlossen. Aktuell
werden noch einige Malerarbeiten ausgeführt. Allerdings fehlen noch
Wasch- und Toilettentrakt.
Von Seiten der
TELC gibt es keine weiteren Rückmeldungen seit September.
Der Architekt,
Herr Maher, war heute zu einem Vororttermin gebeten worden, ist jedoch
nicht erschienen.
Im Juni wird ein
neues Kirchenparlament gewählt. Mano ist optimistisch, dass dann
endlich mit den Arbeiten im Mädchenheim begonnen werden kann.
12.Februar
2010: Die geplante Spendensumme ist erreicht (12.000,00 Euro),
zusätzlich stehen in Pandur Rs 20.000,00 (etwa 330,00 Euro) für erste
Arbeiten zur Verfügung.
Bis Juni 2010
ergehen durch die Heimleitung mehrere Anfragen an die TELC-Führung, ob
das Verfahren nicht von der Bauaufgabe Boys-Home getrennt behandelt
werden kann, um Einsetzung eines neuen Architekten, um Beschleunigung
etc. - ohne Ergebnis.
22.Juni 2010:
Schreiben durch Amy-Projektkoordinator an Dr.Charles, den zuständigen
TELC Sekretär (Kirchenrat), gleich lautend mit vorherigem Eintrag.
Mitte Juli:
Termin von Raja Manohara bei Dr.Charles, bezügl. meines Schreibens. Es
gibt einen ersten möglichen Termin für die Grundsteinlegung
(3.Augustwoche 2010).
Text für
Gedenktafel wird entworfen.
22.Juli 2010:
Rückmeldung von Dr.Charles an Amy-Projekt, dass die meisten Arbeiten
im Boys-Home bis Ende Juli erledigt sind, die Restposten dann bis
spätestens Ende August 2010 (ohne weitere Angaben).
19.August
2010: Heute kam der Bescheid von der TELC-Kirchenleitung, dass
mit den Bauarbeiten endlich begonnen werden kann!
Raja Manohara ist
dabei eine Baukommission auf die Beine zu stellen und ist bemüht bis
zum Ende der kommenden Woche mit den Abrissarbeiten auf dem Baugelände
zu beginnen.
04.September
2010: Nach vielen Regentagen der erste Tag, der zum
Beginn der
Abrissarbeiten genutzt werden kann - und wird! Nach 6 Stunden Arbeit
sind etwa 95% der Ruinen entfernt. Leider müssen danach die Arbeiten
wieder eingestellt werden, da der örtliche Bauunternehmer (der wegen
langwieriger Probleme beim vorangegangenen Bauvorhaben im Boys-Hostel
bewusst nicht mit den Arbeiten im Mädchenheim beauftragt wurde) bei
Dr.Charles telefonisch einen sofortigen Baustopp erwirkt hat.
06.September
2010: Beschwerdebrief an Dr.Charles und Bischof Martin, durch
Raja Manohara, bezüglich der Vorgänge vom Samstag zuvor.
Ende
September 2010: Dr. Charles ist inzwischen durch Bischof
Martin seines Amtes enthoben (wegen vielfältiger Probleme, die weniger
im Zusammenhang mit dem Bauvorhaben in Pandur zu sehen sind).
Es wird
(hoffentlich bald) weiter gehen können...
Ende Oktober
2010: Es gibt einen Termin für die Grundsteinlegung!
18.November
2010: Es ist soweit - im Beisein vom Geschäftsführer des
Leipziger Missionswerkes, Herrn Martin Habelt und der Koordinatorin
für Projekte in Indien beim Evang.-Lutherisch.-Missionswerk
(Niedersachsen), Frau Ute Penzel sowie einigen weiteren Gästen, kann endlich die
Grundsteinlegung gefeiert werden!
Ende März
2011: Da bis dato nach der Grundsteinlegung kein Baubeginn
möglich war, hat Raja Manohara um ein Gespräch mit Bischof Martin
gebeten (Grund sind nicht geklärte interne Probleme der TELC, die dazu
geführt haben, dass es seit Herbst 2010 keine funktionierende
Leitungsebene - und somit auch keine Bauleitung auf Kirchenebene mehr
gibt).
Das Gespräch fand
in der letzten Märzwoche in Chennai statt. Der Bischof hat noch einmal
alle Unterlagen in Kopie ausgehändigt bekommen und zugesagt, sich
baldmöglichst um die Angelegenheit zu kümmern.
Die angesprochenen
Probleme in der Kirchenleitung müssen noch im Laufe des April geklärt
werden. Das ist eine Festlegung des obersten Gerichtshofes von Indien.
Wir bleiben also
in bester Hoffnung...
7.April
2011: Bischof Martin beruft die neue Baukommission für den
Erweiterungsbau in Pandur (und einen neuen Architekten).
Mitte April
2011: Raja Manohara (Mano) lässt die
restlichen Abrissarbeiten
durchführen. Als Baustart für den Neubau ist jetzt Juni 2011 als
realistisch im Gespräch.
Mitte / Ende September 2011:
Da seit April nichts mehr in Sachen Erweiterungsbau geschehen ist,
mahnte Mano mehrfach mündlich beim Bischof an, dass endlich der
Baustart erfolgen sollte. Beim letzten Gespräch gab Bischof Martin
an, dass alles noch einmal schriftlich angemahnt werden sollte (mit
Schreiben vom 24.09.2011 erfolgt).
März / April
2012: Nach einer Reihe Anfragen und Eingaben seitens Raja
Manohara gab es einen Gesprächstermin mit dem Bischof und dem
Sekretär der TELC in Chennai, auf dem beide (getrennt voneinander)
eine nun schnelle Lösung zusicherten.
14. Mai
2012: Der Landeskirchenrat der TELC
hat endlich die Baukommission für unseren
Erweiterungsbau beauftragt mit dem Bau zu beginnen.
22. Mai
2012:
Das
Gremium hat sich heute zu einer
Sitzung und Begehung vor Ort
getroffen. Ziel war es sich einen Überblick zu verschaffen, wie es
mit den gegebenen Mitteln nach so vielen Jahren möglich ist, den Bau
zu realisieren, da auch in Indien Materialkosten usw. stetig
steigen.
Februar
2013:
Anfangs sah in
2012 alles gut aus: Nachdem im März und April vom Bischof und dem
Sekretär der TELC, in getrennten Gesprächen, eine schnelle Lösung
des Problems (sprich ein echter Baubeginn) versprochen worden war,
wurde im Mai wirklich eine neue Baukommission berufen und diese
hatte tatsächlich ihre Arbeit umgehend aufgenommen. Allerdings ist
seit dem nichts weiter geschehen, da inzwischen wieder größere
Unstimmigkeiten innerhalb der indischen Kirchenleitung aufgetreten
sind (und das Frolich Home ist, in diesem Fall leider, eine
kirchliche Einrichtung). Für April 2013 sind wieder Neuwahlen
angesetzt. Bis zu diesem Termin ist, wie kann es anders sein, einmal
mehr alles gestoppt…
Mai 2014:
Seit September 2013 gab es wieder mehrere Anläufe seitens Raja
Manohara, ob nicht doch der Startschuss für den Erweiterungsbau
gegeben werden kann. Immer war das
Resultat: Das wird baldmöglichst geschehen...
Ende März 2014
war das bisher letzte Gespräch mit Dr.Charles diesbezüglich.
Stand neu: Da
die bisherige Planung inzwischen wieder veraltet ist - und die
Preise für Materialien etc. selbstverständlich weiter gestiegen
sind, muss der TELC Architekt eine erneute Planung erstellen (er
würde dazu angewiesen / voraussichtliche zusätzliche Kosten hierfür:
Rs 25.000,-). Mano ist trotzdem noch optimistisch, dass sich der Bau
noch mit dem vorhandenen Geld realisiert werden kann.
2.
Mai2014: Der neue Kirchenarchitekt, Herr J.Joseph Victor (Trichy)
ist zu einem Vorort-Termin in Pandur.
12. Mai
2014: Der überarbeite Bauplan mit Kostenvoranschlag liegt
vor (
PDF-Datei öffnen
). Wenn die Planung eingehalten werden kann, ist die
Finanzierung sicher.
Mano wendet sich
noch einmal schriftlich an Dr.Charles und bittet um schnelle
Bearbeitung.
11. Juni
2014: Heute erhielt ich die Mitteilung, dass die (neue) TELC
Kirchenleitung in ihrer Leitungssitzung am 5.Juni 2014 den
geänderten Bauantrag für den Erweiterungsbau im TELC Frolich Home in
Pandur genehmigt hat. Der Bauingenieur der TELC wurde angewiesen die
Ausschreibung für die Bauleistungen auszulösen.
Der
diesbezügliche Auszug aus dem Sitzungsprotokoll liegt im Frolich
Home vor.
01. Juli
2014: Am heutigen Tag habe ich von der TELC-Leitung (Dr.Charles)
offiziell mitgeteilt bekommen, dass die Ausschreibung zum Bau der
Halle erfolgt ist - und baldmöglichst mit dem Bau begonnen wird.
18. August
2014: Wer hätte es gedacht? Heute ist der Baustart erfolgt!
(Link:
Fotos)
September
2014: Es geht voran, auch wenn es Regen-bedingt öfter
Baustopp gibt...
Link: Fotos
Oktober 2014:
Die Patengruppe der Patenreise 2014 konnte die Baufortschritte
persönlich in Augenschein nehmen.
Patenreisegruppe vor dem Neubau im
Oktober 2014
Bis Juni 2015: Es
geht weiter... (Link zu den
Bildern)
19. August 2015:
Der (fast) fertige Bau (Link
zu den Bildern)
15. Oktober
2015: Es ist vollbracht!
- Heute war die Einweihungsfeier mit Bischof Edwin, unter Teilnahme
einiger weiterer Mitglieder der TELC-Leitung und allen Teilnehmern der
Patenreise 2015! (Link zu
den Bildern)
Für die
Eintragungen: W.Stelle
(Amy-Projektkoordinator)
Fotodokumentation zum Baugeschehen:

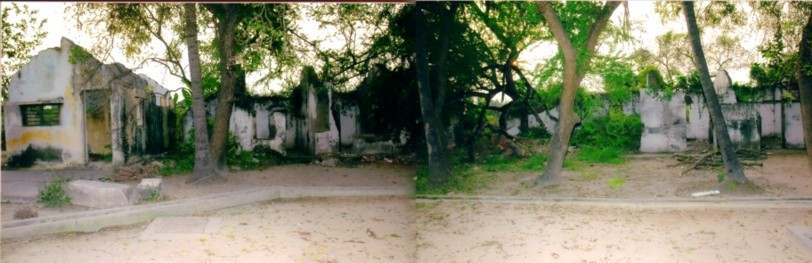

Das für den Erweiterungsbau vorgesehene
Gelände im Februar 2008 (vor Beginn der Arbeiten )
Fotos: Frolich Home/Amy Carmichel |
|
Link zum Fotorundgang
über das für den Bau vorgesehene Gelände im Februar 2008 |

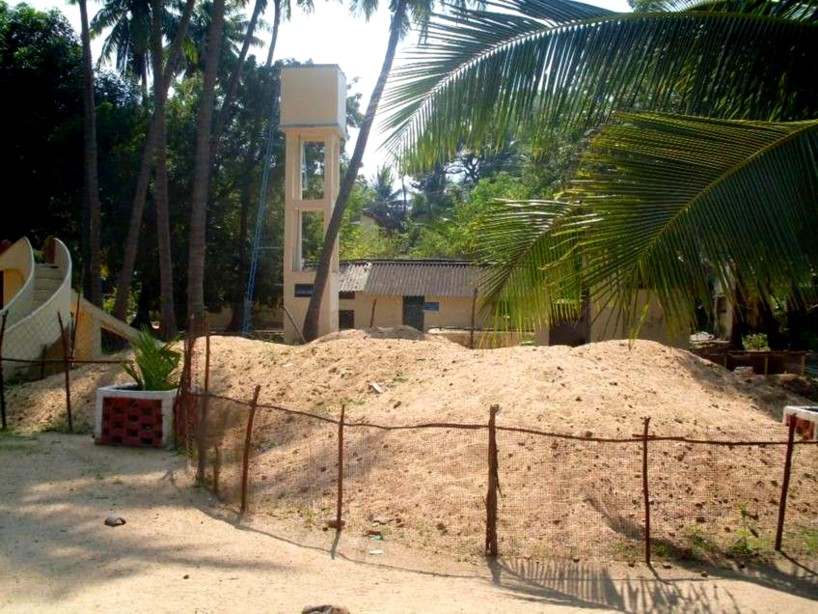

Das in 2008 bereits angeschaffte Material für den Erweiterungsbau
Foto: W.Stelle (Januar 2009)

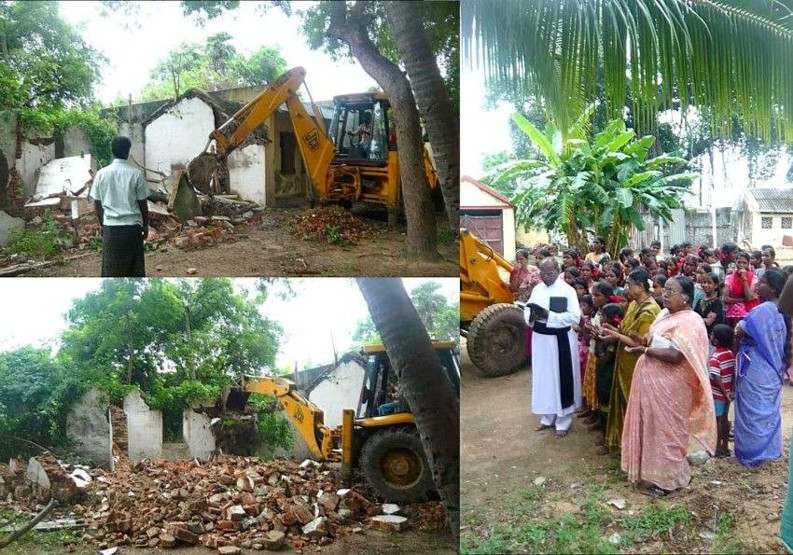

Beginn der Abrissarbeiten auf dem für
den Neubau vorgesehenen Gelände am 4.September 2010
Fotos: Frolich Home / Amy
Die Grundsteinlegung am 18.November
2010
Fotos: Frolich
Home / Amy

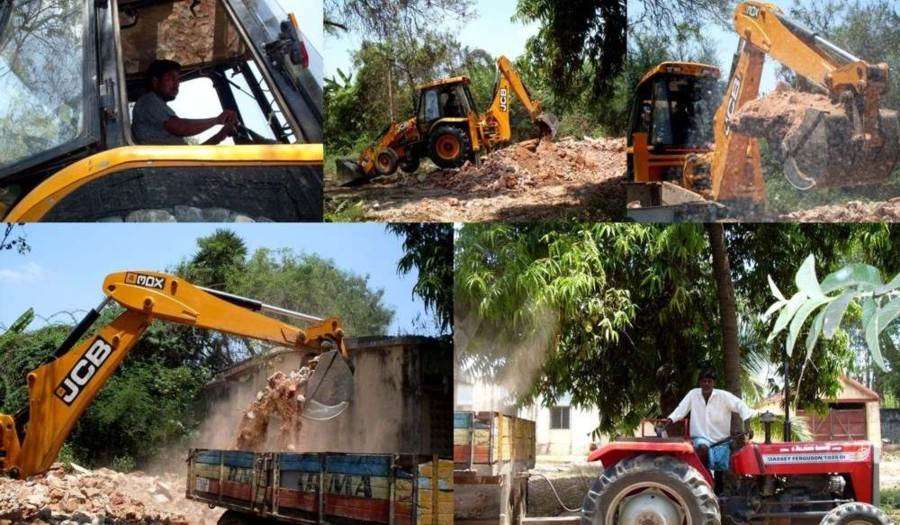

Es geht
weiter... (Mitte April 2011)
Fotos: Frolich Home / Amy
Sitzung der Baukommission mit
Projektbegehung vom 22. Mai 2012 |
Fotos: Frolich Home / Amy-Projekt |

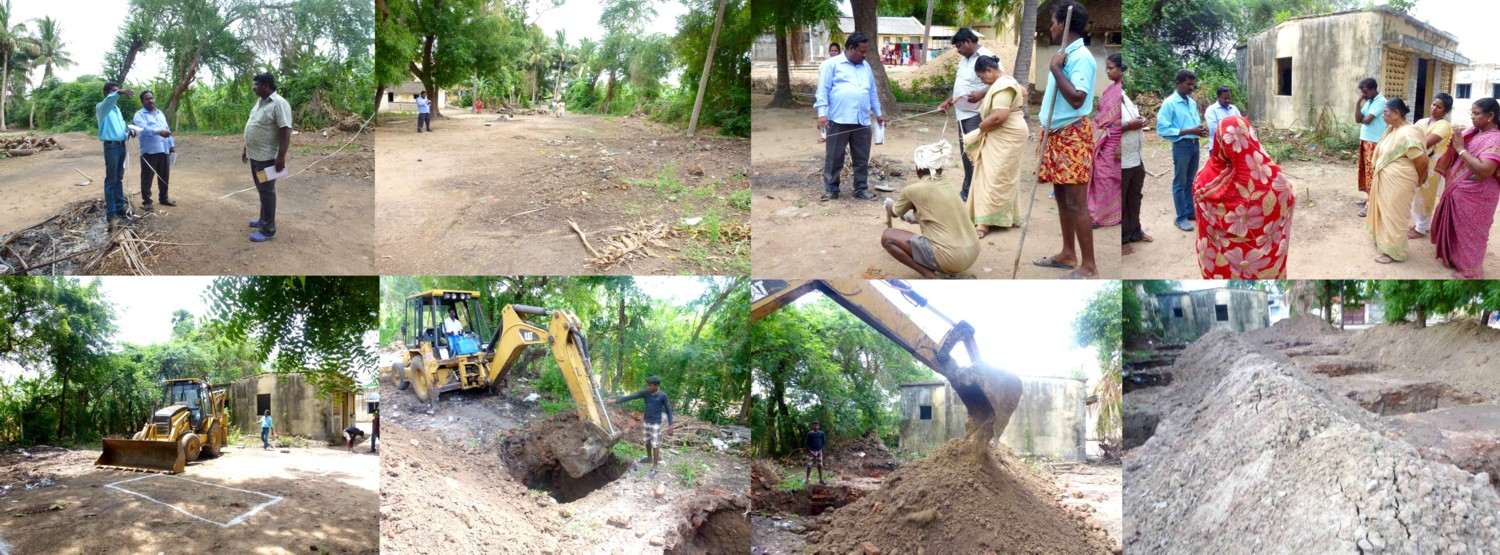

Der Baustart ist
endlich erfolgt! (Montag, 18.August 2014) |
Fotos: Frolich Home / Amy-Projekt |
Baufortschritte:
Fotos 11.September 2014
|
Patengruppe
vor dem Neubau
(im
Oktober 2014) |
|

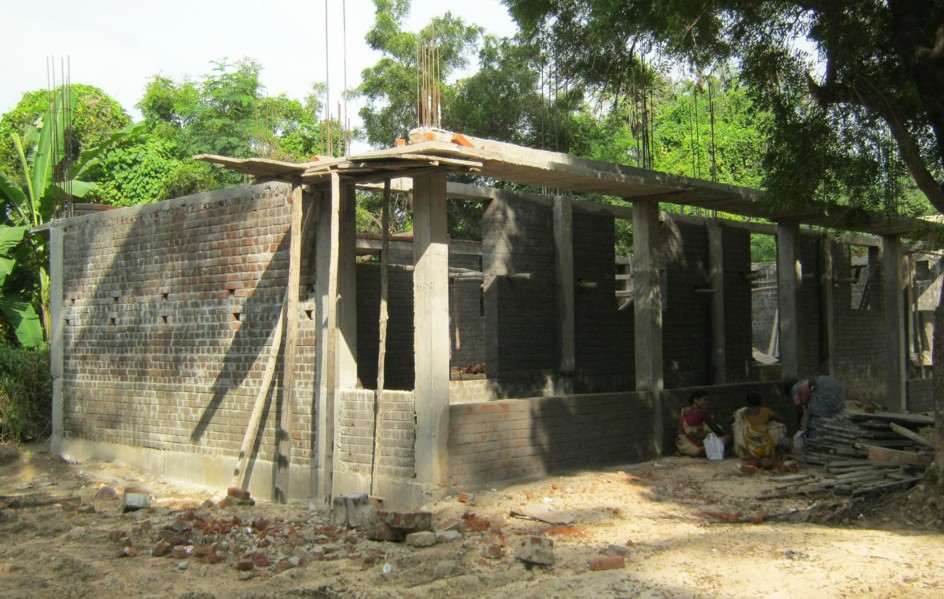

Baufortschritt
zum 5.November 2014 |

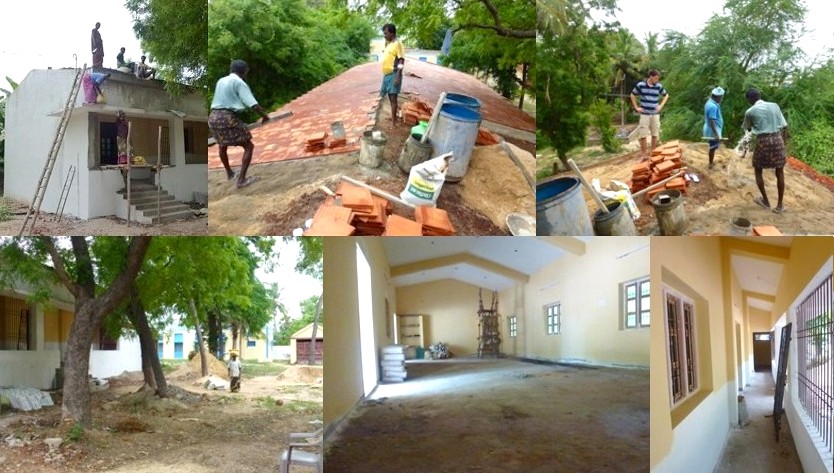

Oben: Im März 2015 werden Fenster und
Türen eingesetzt
Unten: Baufortschritte Ende Mai
Der Neubau am 19. August 2015 (oben) -
Und: Einweihungsfeier mit Bischof Edwin am 15.Oktober 2015 (unten)
|
|
|
Einige Bilder von der Einweihungsfeier (am 15.10.2015) |
